9 novembre 2026Il permesso di costruire è arrivato

Duino Aurisina · Località Duino 69/A · Nuova costruzione

Elegie Duino — otto case nuove a Duino

Otto case nuove nel paese dove Rilke cominciò le Elegie duinesi. Sei sono ancora libere.

  • Libere 6 su 8
  • Bilocali e trilocali 70–102 m²
  • Da € 261.000 + IVA
  • Classe A di progetto
  • Consegna prevista entro giugno 2028

Oggi · 12 agosto 2026

Il terreno è quel vuoto fra le case.

Una foto da drone: il Castello, il mare, il paese. L'unico segno aggiunto è il perimetro magenta del terreno di Elegie, in primo piano accanto alla strada.

Domani · consegna prevista entro giugno 2028

Al suo posto, l'edificio.

Lo abbiamo ricostruito in 3D dai disegni dello Studio Architettura Soldano, fino agli esecutivi di settembre: misure, finestre, verande, orientamento. Il paese intorno è quello vero, dai rilievi della Regione. Il modello è misurato, non generato.

01 · Il luogo

Il paese, misurato.

Duino è un paese di poche strade fra il Carso e il mare. Dal cancello si va a piedi al porticciolo, al Sentiero Rilke e al Castello, dove nel gennaio del 1912 Rilke cominciò le Elegie duinesi: il nome di queste case viene da lì. In auto, Trieste e l'aeroporto.

  • Castello di Duino380 m5 min
  • Sentiero Rilke, inizio280 m4 min
  • Porticciolo di Duino650 m9 min
  • Fermata del bus «Duino centro»200 m3 min
  • Alimentari in paese180 m2 min
  • Scuole primarie (italiana e slovena)180 m2 min
  • Sentiero Rilke fino a Sistiana2,3 km30 min
Tempi calcolati sulle strade di OpenStreetMap (OSRM), a passo normale e a traffico libero.
Duino dall'alto, il 12 agosto 2026: il Castello sul mare, il paese, e in primo piano, contornato in magenta, il terreno libero dove sorgerà Elegie
Il fronte sud di Elegie al tramonto, coi giardini privati: immagine generata con l'intelligenza artificiale
AI · animazione

Piano terra

La sera, in giardino.

Ogni casa al piano terra ha il suo giardino privato, chiuso da siepi sempreverdi: da 47 m² a 280 m². Tre sono ancora libere.

02 · Le case

Le case, piano per piano.

Al piano terra il giardino privato, al primo piano la veranda. Tocca una casa: si aprono la sua pianta, il sole sulla veranda e il conto.

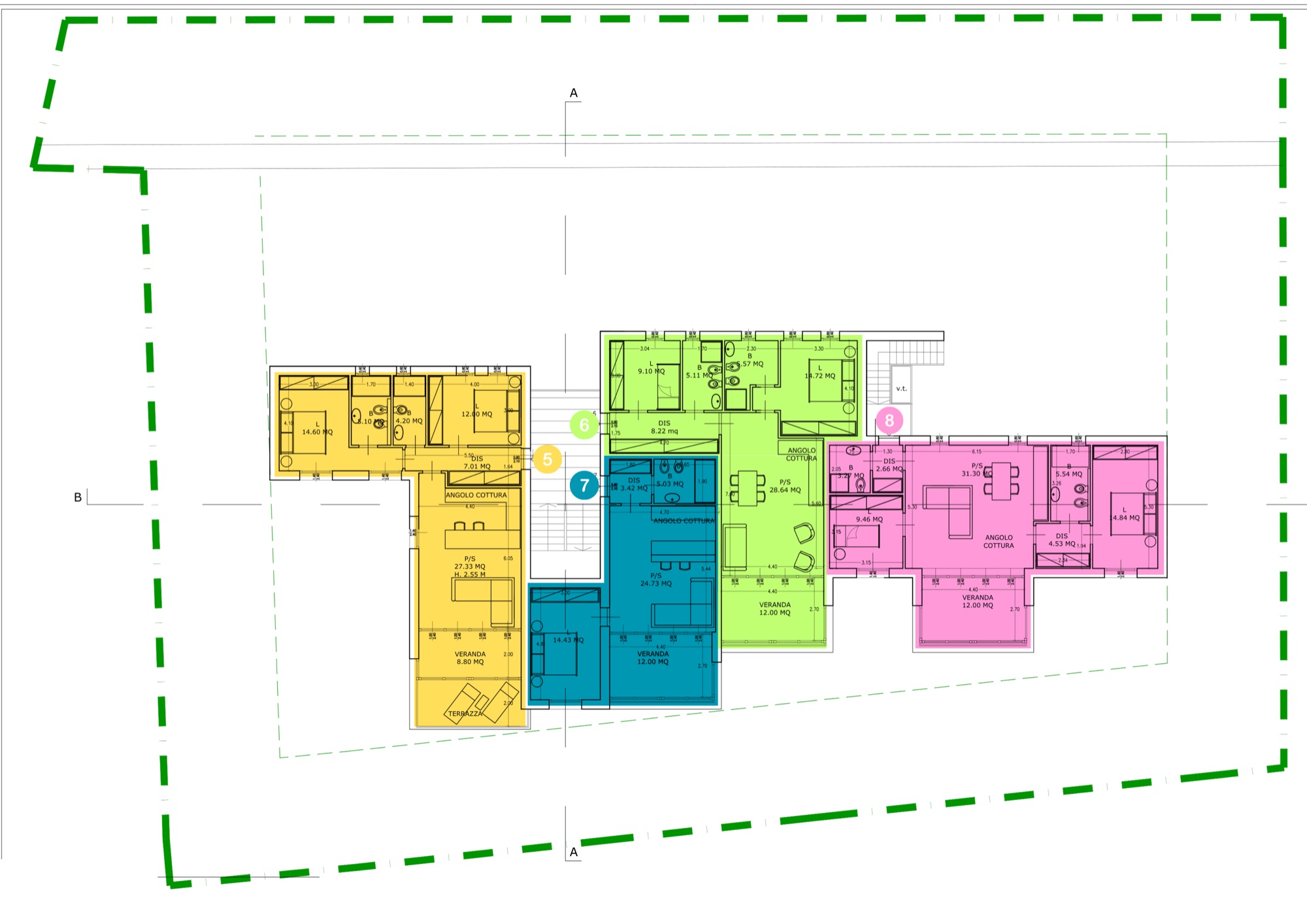

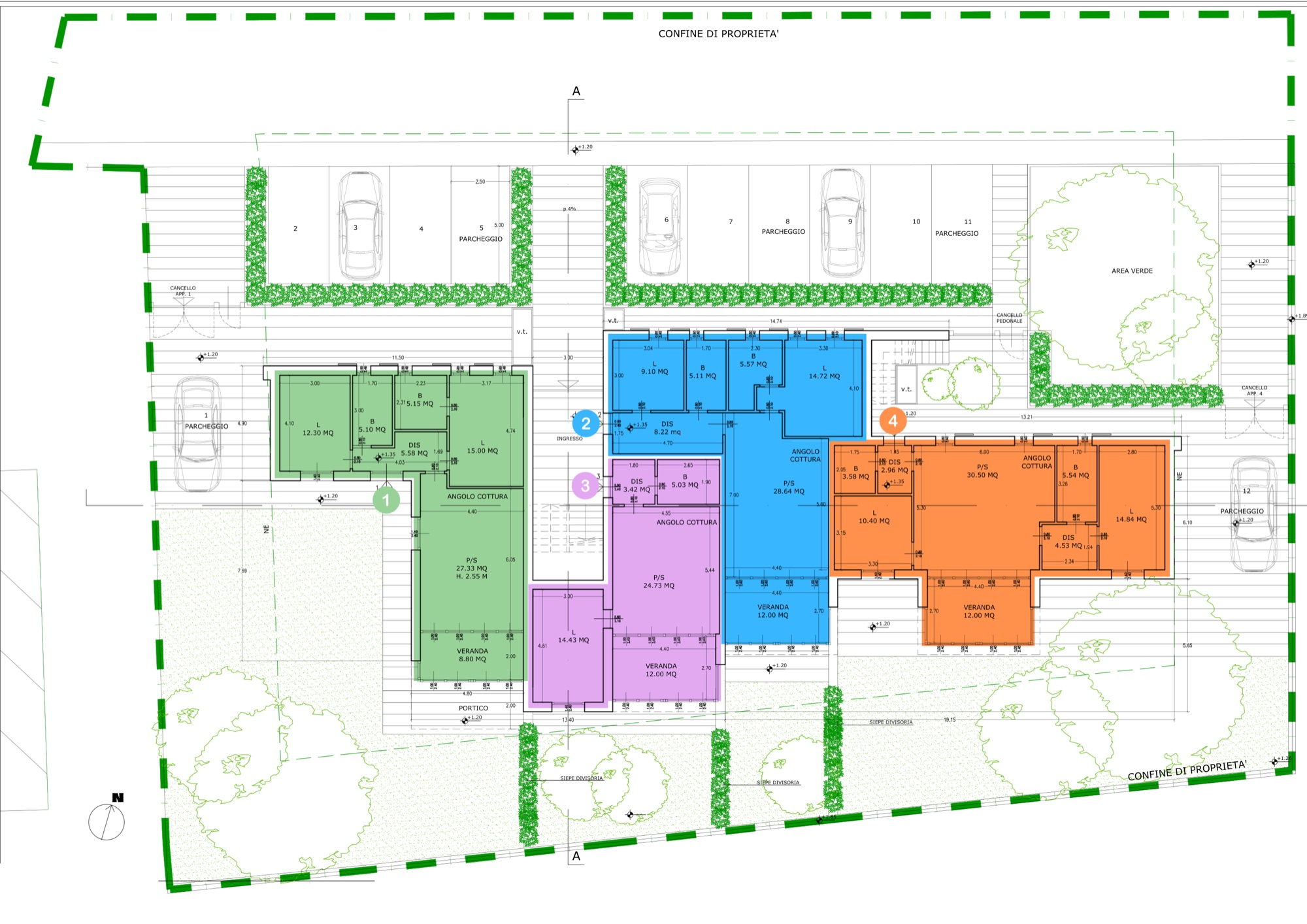

Pianta generale, piano terra: le case colorate una per una

Piante ridisegnate dai disegni esecutivi dello Studio Architettura Soldano (settembre 2026); gli alberi sono indicativi.

Come si paga

  1. 10%alla prenotazione
  2. 20%al preliminare dal notaio
  3. 70%al rogito, previsto entro giugno 2028

Quello che si versa prima del rogito è garantito da una fideiussione, come vuole la legge (D.Lgs. 122/2005). Prezzi IVA esclusa. Ogni casa ha un posto auto esterno compreso; altri quattro si comprano a parte, € 20.000 l'uno.

Il fronte sud di Elegie Duino, con le verande vetrate sul giardino
Rendering

Primo piano

In alto, la veranda.

Le case del primo piano hanno una veranda vetrata con parapetto sopra i giardini e, in alcune stanze, il legno del tetto a vista.

03 · La luce

Il sole, ora per ora.

Le verande guardano a sud-sud-est. Scegli un giorno e un'ora: luce e ombre sono calcolate per Duino, con il terreno, le case e gli alberi veri.

Il sole su Elegie

Alba —Tramonto —Sole a —

Ore di sole diretto sulla vetrata della veranda, nel giorno scelto

Casa 1—
Casa 2—
Casa 3—
Casa 4 · Venduta—
Casa 5 · Venduta—
Casa 6—
Casa 7—
Casa 8—
Come si calcola

Calcolo sulla vetrata esterna di ogni veranda (per la casa 1 sul filo del portico), a un metro e mezzo d'altezza, ogni cinque minuti, con il terreno (LiDAR della Regione), le case vicine e l'edificio stesso. Il secondo numero conta anche gli alberi come chiome piene: è il conto più severo, perché d'inverno molte chiome sono spoglie. Le nuvole non ci sono; alba e tramonto sono quelli sull'orizzonte libero.

04 · I tempi

Consegna prevista entro giugno 2028.

Il permesso di costruire è arrivato il 9 novembre 2026 e l'impresa ha impostato il programma dei lavori: ecco il cantiere passo per passo, dal terreno di oggi alle chiavi.

Fino a novembre 2026 indicavamo la consegna entro il 2027. La fase dei permessi è stata più lunga del previsto; ora l'impresa ha impostato il programma dei lavori e ogni passo ha la sua data prevista: la consegna delle case e i rogiti sono previsti entro giugno 2028.

Tappa raggiunta · 9 novembre 2026

Il permesso di costruire è arrivato.

Il Comune di Duino Aurisina ha rilasciato il permesso di costruire per Elegie, e il 9 novembre l'impresa ce l'ha consegnato. Era il passaggio che mancava dopo le demolizioni di agosto: ora il cantiere può partire, e l'inizio dei lavori è previsto entro novembre.

Le prossime tappe →
  • Fatto
  • Atteso
  • Previsto
  1. Aprile 2026

    Fatto

    Autorizzazione paesaggistica

    Rilasciata il 17 aprile 2026.

  2. Giugno 2026

    Fatto

    Si aprono le vendite

    Già vendute: 2 su 8.

  3. Agosto 2026

    Fatto

    Demolita la villa che c’era

    Il terreno è libero: lo mostrano la foto da drone del 12 agosto e il tour 3D del 15 settembre.

  4. Settembre 2026

    Fatto

    I disegni esecutivi

    Quelli dello Studio Architettura Soldano del 3 settembre: il modello 3D di questo sito è ricostruito da questi.

  5. Novembre 2026

    Fatto

    Permesso di costruire

    Rilasciato dal Comune di Duino Aurisina: l'impresa ce l'ha consegnato il 9 novembre 2026.

  6. Novembre 2026

    Atteso

    Inizio dei lavori

    Con il permesso in mano, l'inizio della costruzione è previsto entro novembre.

    Guardala in 3D
  7. Gennaio 2027

    Previsto

    Fondazioni completate

    Travi rovesce in cemento armato.

    Guardala in 3D
  8. Marzo 2027

    Previsto

    Struttura in legno completata

    L'edificio si vede nella sua forma.

    Guardala in 3D
  9. Giugno 2027

    Previsto

    Edificio chiuso

    Copertura, serramenti, cappotto.

    Guardala in 3D
  10. Settembre 2027

    Previsto

    Facciate finite

    Si toglie il ponteggio.

    Guardala in 3D
  11. Ottobre 2027

    Previsto

    Finiture interne

    Cominciano pavimenti, bagni e porte.

    Guardala in 3D
  12. Aprile 2028

    Previsto

    Fine dei lavori e collaudi

    La fine dei lavori è prevista per il 30 aprile 2028.

    Guardala in 3D
  13. Entro giugno 2028

    Previsto

    Consegna e rogiti

    Le chiavi delle case, con il rogito dal notaio.

    Guardala in 3D

Chi compra oggi, passo per passo.

  1. 10%

    La prenotazione

    Scelta la casa, si firma la proposta d'acquisto e si versa il 10% del prezzo.

  2. 20%

    Il preliminare, dal notaio

    Per le case da costruire la legge vuole il notaio: nel preliminare si scrivono il termine di consegna e le garanzie, e quello che si versa prima del rogito è coperto da una fideiussione di una banca o di un’assicurazione (D.Lgs. 122/2005).

  3. Il cantiere, da vicino

    Le visite in cantiere seguono regole di sicurezza: accessi e calendario li stiamo definendo con l'impresa, e li comunicheremo a chi ha comprato.

  4. 70%

    Rogito e consegna

    Previsti entro giugno 2028, dopo la fine dei lavori e i collaudi. Al rogito l'impresa consegna anche la polizza assicurativa decennale sull'edificio.

Percentuali sul prezzo, IVA esclusa. Le tutele del D.Lgs. 122/2005 valgono per chi compra come persona fisica; i dettagli li fissano la proposta, il preliminare e il notaio.

Ve lo raccontiamo, passo per passo.

Ogni tappa la pubblichiamo qui, con la data e le immagini del cantiere, e la mandiamo per email a chi ha comprato e a chi ce lo chiede.

Ricevi gli aggiornamenti per email

Sono previsioni, non impegni. Il programma dei lavori è alla prima revisione: le date possono cambiare, anche in modo significativo, per il meteo, le forniture o le imprese. Per chi compra vale il termine di consegna scritto nel suo contratto preliminare.

Aggiornato il 9 novembre 2026, sulla prima revisione del programma dei lavori dell'impresa.

05 · Come è fatta

Il cantiere, mese per mese.

Scorrendo, l'edificio si monta come prevede il programma dei lavori, dal terreno di oggi alle chiavi.


1Novembre 2026Atteso

Si comincia dal terreno.

Libero dalle demolizioni di agosto. Il permesso di costruire è arrivato il 9 novembre, e l'inizio dei lavori è previsto entro la fine del mese.

2Gennaio 2027Previsto

Le fondazioni.

Travi rovesce in cemento armato, dimensionate sulla relazione geologica e sul calcolo strutturale; sotto il pavimento del piano terra, un'intercapedine aerata.

3Marzo 2027Previsto

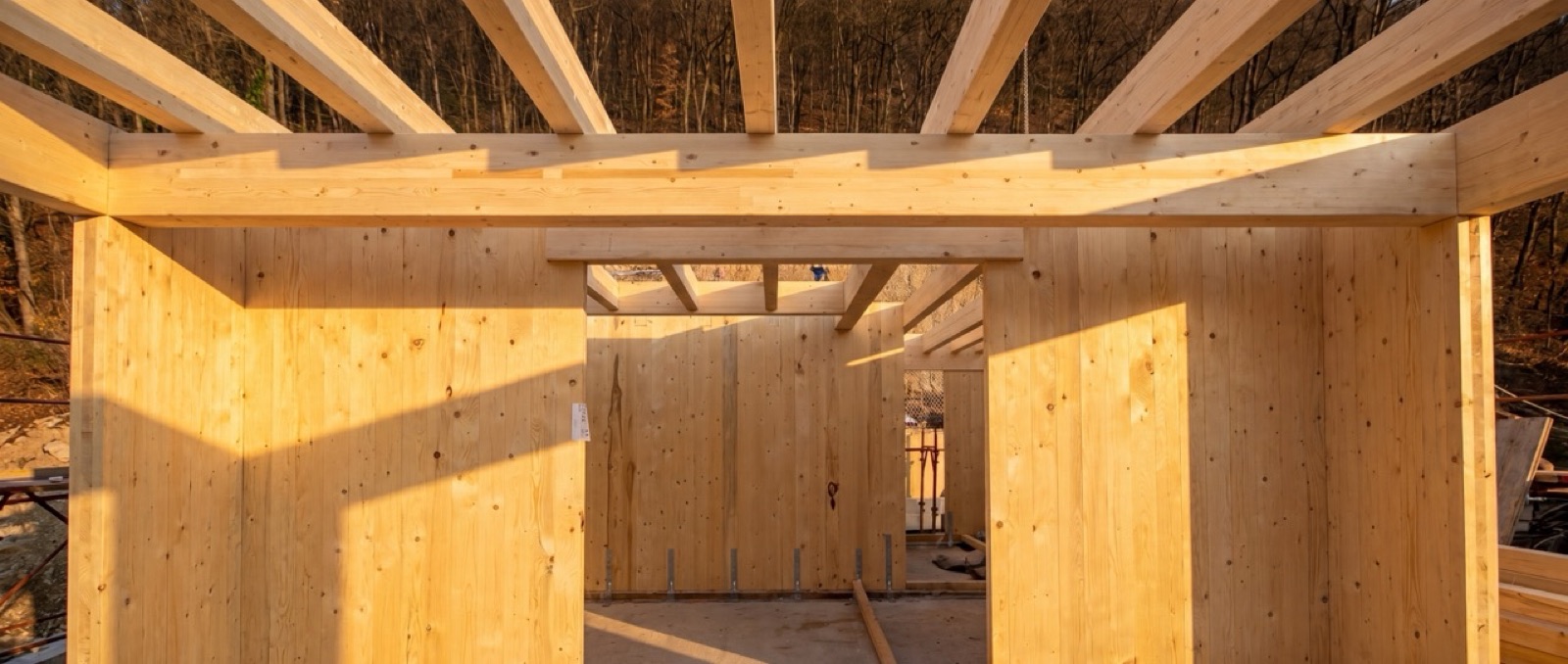

La struttura in legno.

Pareti e solai in X-LAM, pannelli di abete a strati incrociati con marcatura CE: l'edificio si vede nella sua forma. Il tetto poggia su travi di legno lamellare; in alcune stanze del primo piano il legno resta a vista.

4Giugno 2027Previsto

L'edificio è chiuso.

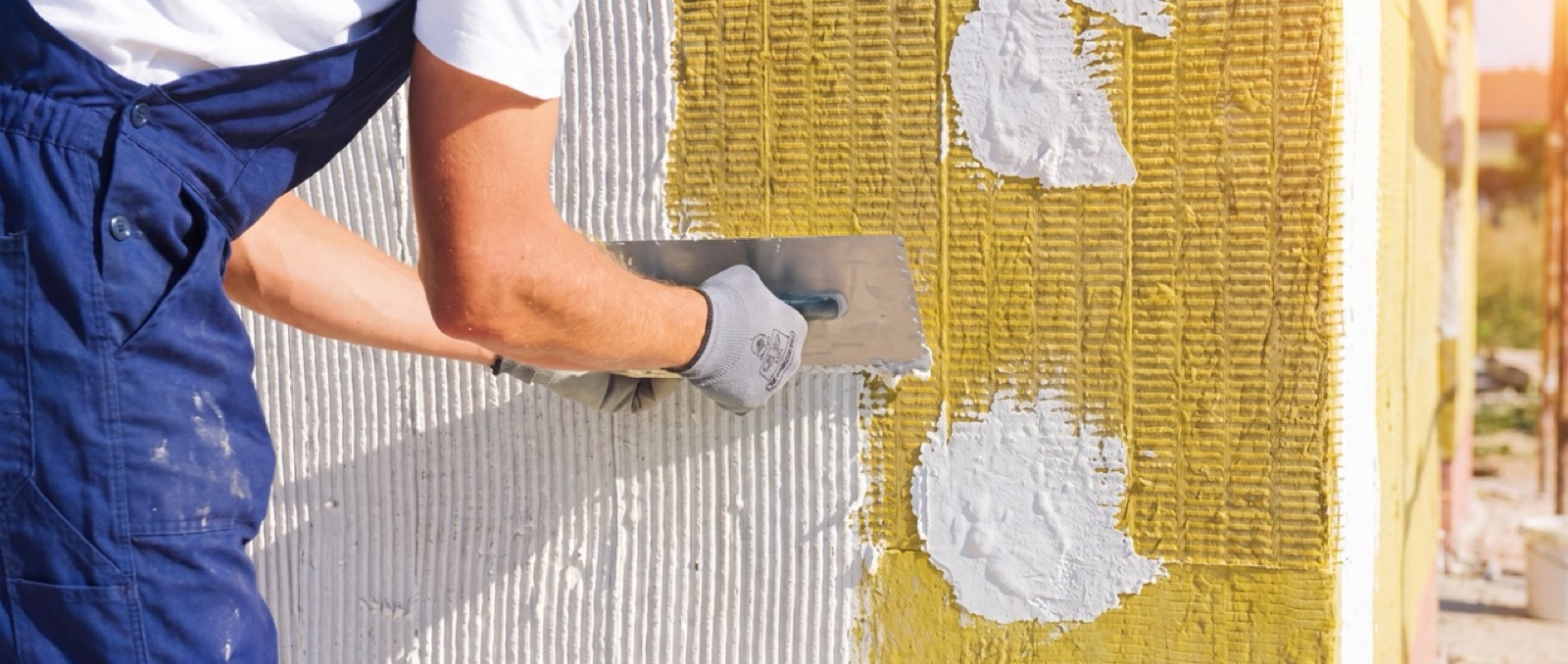

Copertura, serramenti e cappotto. Il cappotto è in lana di roccia, che non brucia (classe A1); le finestre sono a taglio termico, grigio antracite, con doppio vetro stratificato basso emissivo. Il tetto piano, zavorrato con ciottoli di fiume, porterà il fotovoltaico di ciascuna casa.

5Settembre 2027Previsto

Facciate finite, via il ponteggio.

Intonachino grigio caldo scuro, il colore approvato con l'autorizzazione paesaggistica; sul fronte verso la strada, oscuri a doghe verticali.

6Ottobre 2027Previsto

Dentro, le finiture.

Pavimenti, rivestimenti, porte: le scelte di chi ha comprato prendono forma, casa per casa.

7Aprile 2028Previsto

Fine dei lavori e collaudi.

Giardini con siepi sempreverdi e piante autoctone del Carso; posti auto in calcestruzzo drenante, ognuno predisposto per la ricarica dell'auto elettrica.

8Entro giugno 2028Previsto

Le chiavi.

Consegna delle case e rogiti. L'attestato energetico si fa a fine lavori: la classe A NZEB è quella di progetto.

E dentro, niente gas.

  • Pompa di calore aria-acqua: scalda, raffresca e fa l'acqua calda
  • Un impianto fotovoltaico per ogni casa, e un contatore proprio fino a 6 kW
  • Classe energetica A NZEB di progetto
  • Porta blindata in classe 3 o superiore, videocitofono, predisposizioni per allarme e domotica

06 · Chi lo fa

Tre firme, un cantiere.

07 · Contatti

Una visita, su appuntamento.

Il cantiere, le piante, i materiali: scrivici o chiamaci, ti rispondiamo noi.

Ufficio vendite
Via Torino 34, Trieste

Scrivici

Ti rispondiamo dove preferisci: basta un recapito.

Che cosa ti interessa?
Quali case?

Grazie, la richiesta è arrivata.

Ti ricontattiamo al più presto. Per qualcosa di urgente: 331 8940822.
